當前位置:首頁>產品中心>聚苯顆粒砂漿>聚苯顆粒保溫砂漿

聚苯顆粒保溫砂漿

產品介紹

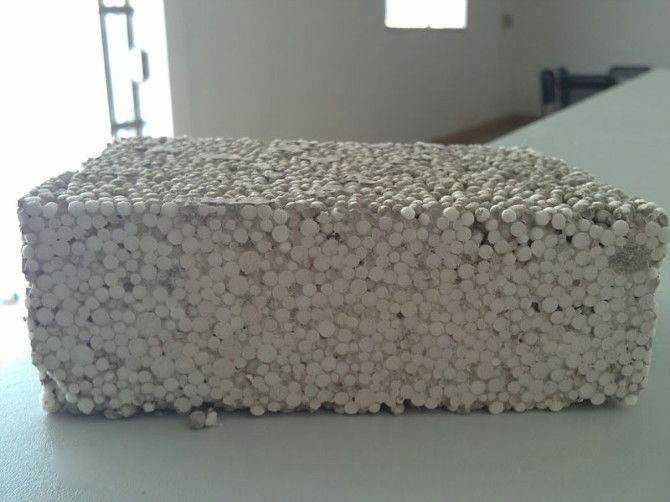

    聚苯顆粒保溫砂漿是以聚苯顆粒為輕質骨料與聚苯顆粒保溫膠粉料按照一定比例配置而成的有機保溫砂漿材料。該材料在施工現場加水攪拌成漿狀即可進行涂抹施工,建筑外墻內外保溫均可使用,施工方便,且保溫效果較好。

    (垂詢電話:0971-8180072,13997211873何)

    一、性能指標

    檢驗項目

    單位

    標準要求

    濕表觀密度

    kg/m3

    ≤420

    干表觀密度

    kg/m3

    180-250

    導熱系數

    WL(mm3-K)

    ≤0.060

    蓄熱系數

    WL(mm3-K)

    ≥0.95

    抗壓強度

    Kpa

    ≥200

    壓剪粘結強度

    Kpa

    ≥50

    線性收縮率

    %

    ≤0.3

    軟化系數

    -

    ≥0.5

    -20-50循環30次不空鼓不開裂

    二、優缺點

    1、重量輕,強度高、隔熱防水、抗雨水沖刷能力強,水中長期浸咆不松散。

    2、導熱系數低,保溫隔熱性能好,抗裂性能優異,

    3、干密度小、軟化系數高、干縮率低。

    4、干燥快、整體性強、耐候、耐凍融、不開裂。

    5、無毒、無污染、無放射性、環保。

    6、施工方便,現場加適量水配制成漿狀即可施工。

    三、適用范圍

    適用于多層、高層建筑的鋼筋混凝土結構、加氣混凝土結構、砌塊結構、燒結磚和非燒結磚等外墻保溫工程。

    四、施工工藝

    1、基層墻面處理

    墻面應清理干凈,無油漬,浮土等物,墻面有風化、松動部分應消除干凈,表面不應有10mm的突起。

    2、涂刷界面劑拉毛

    混凝土墻面和砌塊,墻體應涂刷界面砂漿,界面砂漿配比425號水泥,中砂,界面劑,量比為1:1:1攪拌成均勻漿體,用滾刷或掃帚刷涂抹,拉毛長度≥10mm(涂刷界面砂漿時墻體要保持相應濕度)

    3、抹第一遍保溫砂漿

    保溫砂漿的配制,將1-多袋保溫膠粉凝結材料,加入適量清水,在機器中進行攪拌約5分鐘,然后將聚苯顆粒輕骨料1-多袋倒入機器中攪拌約5分鐘成膏狀即可使用(膠粉料與輕骨料的配比為1:1。注袋比)按高設計厚度,沖盤,打點,找垂直,將保溫砂漿涂抹15-20mm厚并用力壓實,以防空鼓。

    4、抹第二遍保溫砂漿

    抹第二遍保溫砂漿時應與第一遍保溫砂漿間隔24小時以后,涂抹厚度可按設計標準抹平,待保溫層固化干燥(用手按不動),如設計厚度超過60mm并且建筑高度超過55M以上,應在距離保溫層面15-20mm處增加一層鍍鋅鐵絲網,并與預埋件的鍍鋅鐵絲綁緊,以增加保溫層與墻體結構的一致性。

    5、劃分格線開色帶分格槽,窗口滴水槽按要求設計色帶(色帶間距可分層或分隔)彈線分出色帶位置及高度(分層約60-120mm,隔層200mm)用壁紙刀開出色帶凹槽深度為8-10mm

    6、抹抗裂砂漿

    抗裂砂漿的配制,用425普通水泥,中砂,抗裂劑經攪拌成砂漿狀即可使用,量比為131,使用溫度應在5度以上風雨暴日禁止使用,抗裂砂漿要在2小時內用完,超期不能再用。將配制好的抗裂砂漿用鐵抹子和托板在保溫砂漿表面涂抹約4mm厚,抹到一定寬度后,立即將網格布鋪貼在抗裂砂漿表面,并用鐵抹子壓入砂漿內,網格布搭接不小于50mm,注意不要干搭,網格布要求平整、無折疊。

    7、刮柔性耐水膩子,涂彈性防水底漆

    柔性耐水膩子的配制,本品為雙組份,柔性浮膠和耐水膩子粉,柔性浮膠每桶20kg。耐水膩子粉每袋40kg,量比為12。彈性防水底漆,本品是一種高分子彈性硅橡膠乳液,涂刷于墻體表面,5分鐘后就可形成一種防水保護層。

    8、抹平罩面

    可按設計標準涂刷防水涂料或其它裝飾材料。

    9、保溫層粘貼瓷磚做法

    墻體保溫層干固后,用射釘槍在表面上每平方米釘5根帶孔射釘,在孔中穿入鍍鋅鐵絲并拉緊,然后抹一遍抗裂砂漿,再將鍍鋅鐵絲網鋪于表面并與鍍鋅鐵絲綁牢,再抹抗裂砂漿并做出平整麻面。待完全固化后,用粘接砂漿將瓷磚按常規進行施工。

    五、注意事項

    1、聚苯顆粒保溫砂漿現場施工不需添加任何外加劑,嚴格控制水固比和抹灰時間。

    2、運輸過程中應注意防潮、防雨、防曝曬。

    3、存儲時應放在通風干燥處,避免潮濕與曝曬。

    4、產品運到工地注意防水、防潮、貯存期不宜超過3個月,潮濕季節不宜超過15天。

    5、施工完畢的飾面應避磕碰及水沖浸泡,冬季施工注意防凍。

    6、每次施工完畢后,要及時清洗干凈施工工具和攪拌器材,以免影響下次使用。
